各建设(代建)、施工、监理单位:
根据《福建省住房和城乡建设厅关于实施“双随机”监管机制规范工程质量安全监督工作的通知》(闽建〔2015〕10号)文件精神,结合《厦门市建设局关于进一步加强房屋市政工程重大事故隐患专项排查整治工作的通知》(厦建工〔2023〕48号)、《厦门市建设局关于做好台风天气和高温天气建筑工地安全生产工作的通知》(厦建工〔2023〕51号)、《厦门市建设局关于印发整治城市扬尘污染问题改善城市空气质量工作方案的通知》(厦建工〔2023〕53号)、《厦门市建设局关于加强房屋市政工程专职安全员作用的通知》(厦建工〔2023〕68号)、《厦门市建设局关于进一步加强房建市政工程生产安全事故处置八项措施的通知》(厦建工〔2023〕71号)、《厦门市建设局关于强化桩基工程质量管理的通知》(厦建筑〔2023〕77号)的工作要求,第三季度我局认真开展区管建设工程“双随机”监督检查及其他专项检查工作,现将检查情况通报如下:
一、总体情况
第三季度共检查46个项目次,从检查情况看,多数工程项目的参建各方基本能按照文件要求,开展建筑施工安全隐患排查整治工作,建筑施工安全、工程质量处于受控状态。但仍有部分受检工程项目责任主体不够重视项目管理,未全面细致开展自查自纠,现场安全隐患未及时落实整改,施工安全保障能力较差。
二、主要存在问题
(一)质量安全行为
1.部分项目监理单位未针对危大工程编制监理实施细则;
2.个别项目深基坑未按规定组织验收就进入下一道工序;
3.个别项目施工总承包单位未按照《厦门市房屋建筑和市政基础设施工程重大事故隐患专项排查整治2023行动实施方案》要求对分包单位开展检查。
(二)工程质量
1.部分项目主要受力构件加密箍筋个数不满足设计要求;
2.个别项目钢筋植筋未见抗拔试验记录;
3.个别项目混凝土标养或同养试块留置数量不足。
(三)监督检测
1.部分项目混凝土结构回弹不合格;
2.个别项目电线电缆监督检测不合格;
3.部分项目混凝土路面压实度不合格。
(四)施工安全
1.个别项目临边防护不到位;
2.个别项目连墙件设置数量不足;
3.个别项目电梯井防护门不牢固,井道内未设安全平网。
(五)建筑起重机械
1.个别项目吊篮工作钢丝绳与安全钢丝绳未分开悬挂固定;
2.个别项目施工升降机最上一层登机平台与吊笼门框边缘距离大于0.05m;
3.个别项目施工升降机卸料平台钢管架搭设于最上一道附墙架上。
(六)文明施工
1.个别项目洗车台存在部分积泥;
2.个别项目施工现场裸露土方局部覆盖不到位;
3.个别项目施工现场积水未及时清理。
三、处理意见
本季度检查共发出《责令改正(整改)通知书》46份,对38家相关施工企业共记228.70分,对29家相关监理企业共记162.20分。
检查结果表明,部分项目责任主体安全管理意识较淡薄,现场存在较多安全隐患。为督促各方责任主体严格执行工程建设法律法规、技术标准,履行安全管理职责,认真落实安全生产文件要求,消除施工安全隐患,经研究决定:
对厦门普诚科技工业园项目监理单位厦门协建工程咨询监理有限公司责令改正(整改),记录信用监管行为P6档(安全生产管理)一次。
对聚禾包装厂房及配套设施施工单位福建鹏涛建筑工程有限公司责令改正(整改),记录信用监管行为P6档(社会责任)一次;对该项目监理单位厦门翔路顺工程建设有限公司责令改正(整改),记录信用监管行为P6档(社会责任)一次。
对厦门演艺职业学院(1-4#、2-1#、变配电室)施工单位福建安华发展有限公司责令改正(整改),记录信用监管行为P6档(安全生产管理)一次;对该项目监理单位安华城投集团有限公司责令改正(整改),记录信用监管行为P6档(安全生产管理)一次。
对厦门大学附属第一医院临床医学研究院办公室室内装修工程施工单位厦门辉煌装修工程有限公司责令改正(整改),记录信用监管行为P5档(社会责任)一次。
对强力巨彩户外LED显示模组智能制造项目施工单位深圳市朗奥洁净科技股份有限公司责令改正(整改),记录信用监管行为P5档(社会责任)一次;对该项目监理单位驿涛工程集团有限公司责令改正(整改),记录信用监管行为P6档(社会责任)一次。
对厦门翔安东路亚朵酒店二次改造工程施工单位随达建筑有限公司责令改正(整改),记录信用监管行为P5档(工程质量管理)一次。
对厦门良一食品有限公司二期2号综合楼、3号厂房及配套设施监理单位福建福屹工程管理有限公司责令改正(整改),记录信用监管行为P6档(安全生产管理)一次。
对厦华科技(翔安)信息产业园施工单位福建忠民集团有限公司责令改正(整改),记录信用监管行为P6档(安全生产管理)一次;对该项目监理单位厦门翔禾工程建设有限公司责令改正(整改),记录信用监管行为P6档(安全生产管理)一次。
对厦门航空产业启动区项目施工单位中城投集团第八工程局有限公司责令改正(整改),记录信用监管行为P6档(社会责任)一次;对该项目监理单位福建光正工程项目管理有限公司责令改正(整改),记录信用监管行为P6档(社会责任)一次。
四、工作要求
受检项目的各方责任主体应对我局检查中提出的问题举一反三,积极落实整改并及时反馈。同时,各建设、施工、监理单位应严格按照市区两级主管部门近期关于建筑工地重大事故隐患排查整治、消防安全、防台防汛、扬尘治理的有关文件的工作要求,进一步加强建设工程安全生产和文明施工的管理,严格落实企业、项目管理责任,认真开展自查自纠。
我局将持续强化监督检查,督促参建各方落实质量安全管理责任,深入开展各类专项整治工作。对检查中发现的重大问题,将按《中华人民共和国建筑法》、《中华人民共和国安全生产法》、《建设工程安全生产管理条例》、《建设工程质量管理条例》等法律法规,结合《厦门市建筑市场主体信用监管行为操作标准》的有关规定,对相关责任人和责任单位进行严肃处理。

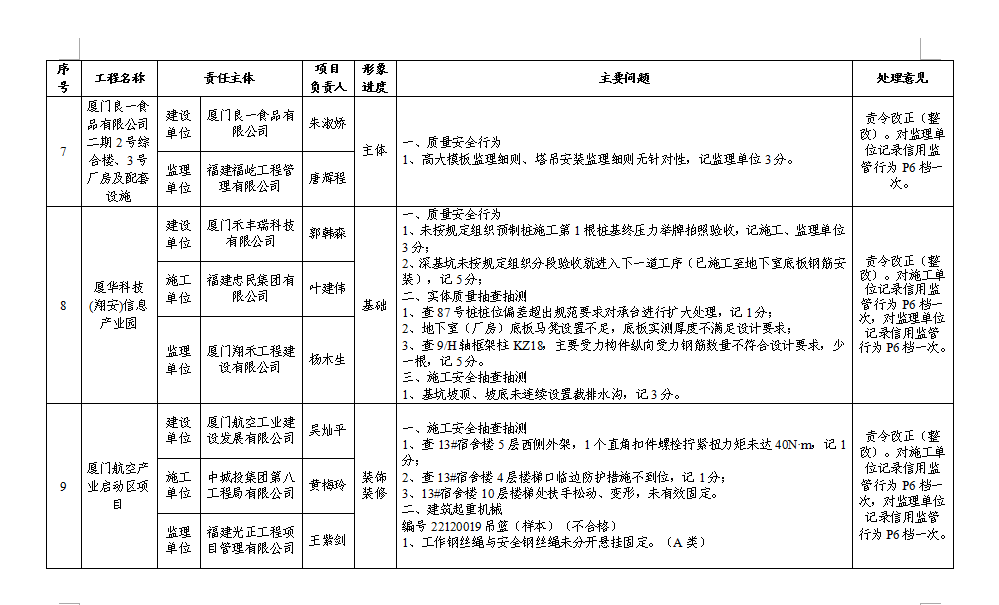

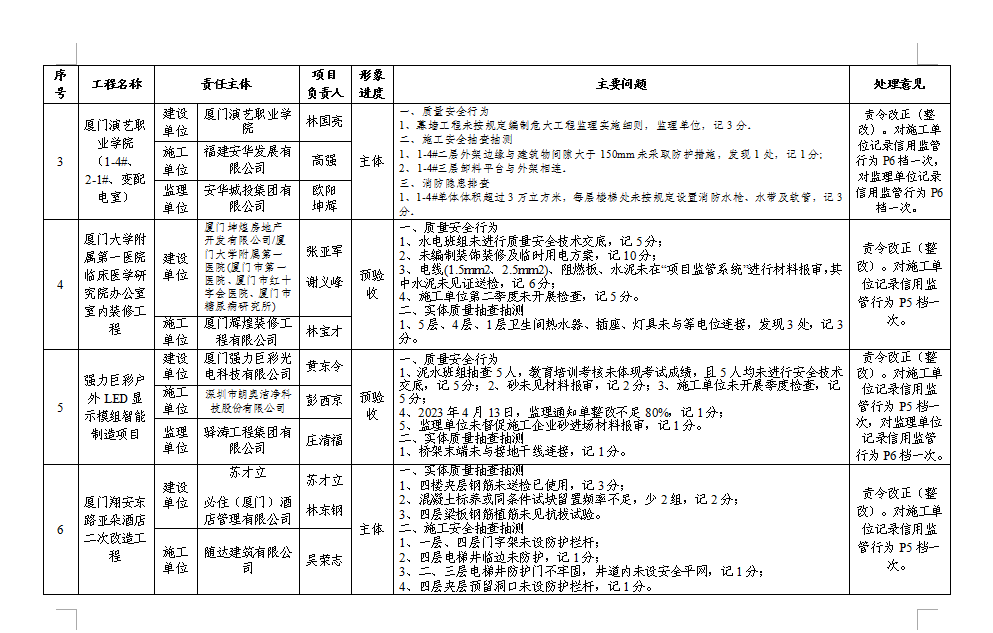

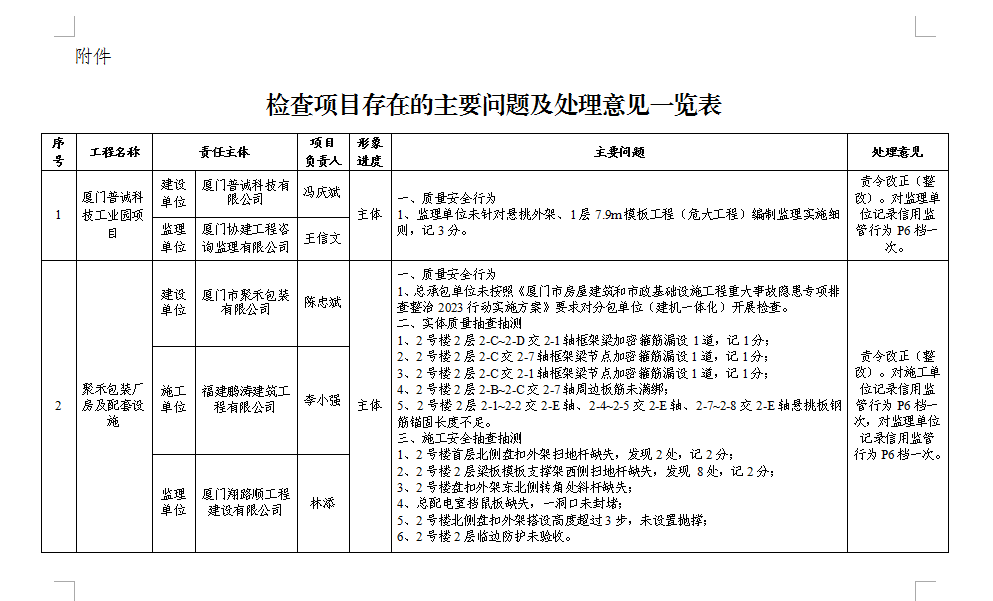

附件:检查项目存在的主要问题及处理意见一览表
厦门市翔安区建设与交通局
2023年11月6日
(此件主动公开)
